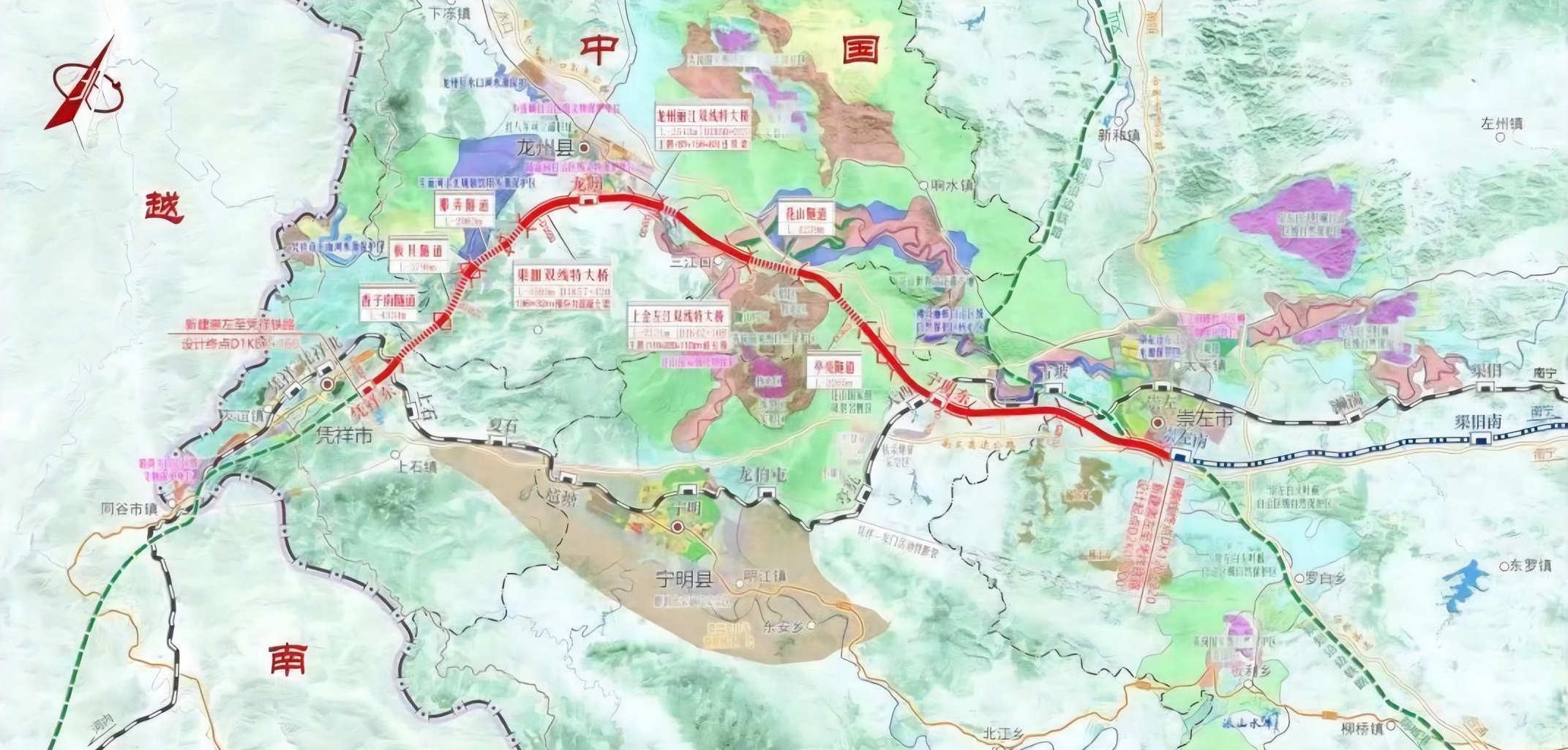

崇凭铁路全长81公里,设计时速250公里,为南宁至凭祥城际铁路的第二段,于2021年全面开工,计划2025年开通运营。是广西境内第三条广西自主投资建设的城际高速铁路,根据招标公告,崇左至凭祥城际铁路为客运专线,全线设崇左南站、宁明东站、龙州站、凭祥东站4个车站,铁路正线全长81.52公里,桥隧比85.69%,设计速度250公里每小时,建设工期42个月,线路远期延伸经友谊关至越南。崇左至凭祥铁路投资估算总额为155.7545亿元(含土地综合开发成本19.51亿元)建成后,线路西端经友谊关与越南的同登至河内高速铁路相连,经河内与万象-曼谷-吉隆坡-新加坡相通,东端经南崇铁路引入南宁枢纽与南广铁路、湘桂铁路,南玉、柳南、南昆客运专线以及在建的贵南高铁相连。形成中国与东盟半岛的交通大动脉。

本页面主要目录有关于崇凭铁路的:项目介绍、建设进程、线路概况、工程概况、技术标准、站场工程、路基工程、桥涵工程、隧道工程、供电与电力、给水排水、消防设施、征地拆迁、建设工期、意义和必要性、设计过程、中标公示、项目进展等介绍

中文名

崇凭铁路

铁路长度

81公里

项目介绍

崇凭铁路先期开工段全长6.455公里,有一桥一隧,桥梁为渠皿双线特大桥,隧道为那赖隧道。目前,全长4.59公里的渠皿双线特大桥桩基已经完成总工程量的70%以上,全长1.84公里的那赖隧道完成泄水洞开挖596米,正洞开挖328米,施工超计划进度。

建设进程

2021年12月,崇左至凭祥铁路建设传来好消息作为先期开工段——龙州段二次衬砌施工如火如荼项目建设取得快速进展。

2022年5月16日下午4时,龙州制梁场首孔箱梁正式开始浇筑,这也是崇凭铁路全线浇筑的首孔箱梁。6月28日上午,新建崇左至凭祥铁路项目弄庙隧道顺利贯通,这是崇凭铁路全线首座贯通的隧道,标志着崇凭铁路项目施工进展取得新突破。

线路概况

新建崇左至凭祥铁路自在建南宁至崇左铁路的崇左南站引出,而后沿G7211南友高速北侧往西,上跨崇水高速公路后,在湘桂线天西站东北侧设宁明东站,出站后上跨湘桂铁路,然后沿崇水高速公路南侧向西前行,经上金乡跨左江、丽江至龙州县城东南约4km处设龙州站,而后折向西南至凭祥市东侧浦苗屯设凭祥东站。设崇左南、宁明东、龙州,凭祥东共4个车站。

南宁至凭祥城际铁路设计时速为250km,建设工期4年。建成后,线路西端经湘桂线与越南的同登至河内铁路相连,经河内与万象-曼谷-吉隆坡-新加坡相通,东端经南崇铁路引入南宁枢纽与南广、柳南(湘桂)、云桂铁路和在建的贵南高铁相连。形成中国与东盟半岛的交通大动脉

工程概况

项目设计范围

本初步设计范围主要为正线工程和车站的相关工程。

(1)正线工程,D2K0+000~D1K81+120,新建正线全长81.482(含长链362m长链)。

(2)宁明东站、龙州站、凭祥东站相关工程;崇左南站改造工程。

主要工程内容

(1)正线工程

新建正线全长81.522km。

(2)车站

全线共设4处车站,其中改扩建车站1座(崇左南站),新建车站3座(宁明东、龙州、凭祥东)。

(3)主变电站

工程全线新建或改扩建牵引变电所3座,其中D1K45+300、凭祥东2座牵引变电所为新建,崇左南变电所为扩容改造。

(4)设计年度

初期2030年,近期2035年,远期2045年

(5)列车对数

本段为客运专线,无货物运输,设计年度列车流量见下表。

列车开行对数表

设计年度

合计

8节编组动车

16节编组重联动车

初期2030年

25

24

1

近期2035年

35

34

1

远期2048年

48

36

12

(6)牵引种类:电力。

(7)工程用地

本项目共占用土地373.90hm²,其中永久用地270.73hm²,临时用地103.17hm²。

(8)项目投资

本线投资估算总额1486865.13万元。

技术标准

1

铁路等级

高速铁路

2

设计时速

250km/h

3

正线数目

双线

4

正线间距

4.6m

5

最小曲线

半径

一般地段3500m,困难地段3000m

6

最大坡度

一般地段20%,困难地段25%

7

动车编组

数量

8辆或16辆编组

8

到发线有效

长度

650m

9

列车运行控制方式

自动控制

10

调度指挥方

集中调度

11

最小行车间

5min

站场工程

车站性质

全线共设4处车站,其中改建车站1座(崇左南站),新建车站3座(宁明东、龙州、凭祥东)。最长站间距离34.950km(宁明东站~龙州站),最短站间距离20.942km(崇左南站~宁明东站),平均站间距离27.158km。

车站均为横列布置形式,均位于直线、平坡上。

车站名

车站性

中心里程

站间

距离

客车到发线

(含正线)

近期/远期

站房

位置

基本

站台

中间

站台

车站

取值

车站

布置

形式

备注

1

崇左南

中间站

南崇线

DK119+900

/

7/13

1

2

直线

横列

在建,

接轨站

2

宁明东

中间站

D1K20+260

20.94

4

1

1

直线

横列

新建

3

龙州

中间站

D1K55+210

34.950

4

1

1

直线

横列

新建

4

凭祥东

中间站

D1K80+792

25.582

5

1

2

直线

横列

新建

轨道工程

1、轨道结构形式分布级轨道类型

崇左至凭祥铁路正线设计速度250km/h,正线按一次铺设跨区间无缝线路有砟轨道设计。

2、轨道结构形式

(1)钢轨

崇左至凭祥铁路正线钢轨采用60N、定尺长100m无螺栓孔U71MnG钢轨。

(2)轨枕及扣件

崇左至凭祥铁路正线轨枕采用2.6m长IIIc型有挡肩混凝土枕,设有护轮轨的地段铺设IIIc型混凝土桥枕,按1667根/km铺设,扣件采用弹条V型扣件,需要采用小阻力扣件时采用弹条V型小阻力扣件。道岔区铺设配套的混凝土岔枕。轨道电路区段根据补偿电容节距和电气绝缘节地点设置轨道电路专用枕。

(3)碎石道床

崇左至凭祥铁路正线道床采用特级水洗碎石道砟,单线道床顶面宽度为3.60m,双线道床顶面宽度分别按单线设计,砟肩堆高15cm,道床边坡1:1.75。

无缝线路:单元轨节的布置应根据线路条件、工点情况、施工工艺及养护维修等因素综合研究确定。区间单元轨节长度宜为1000~2000m,最短不应小于200m。

无缝线路应在设计锁定轨温范围内锁定,且相邻单元轨节间的锁定轨温差不应大于5°C,同一单元轨节左右股钢轨的锁定轨温差不应大于3°C,同一区间内单元轨节的最高与最低锁定轨温差不应大于10°C。无缝线路应在设计锁定轨温±5°C范围内锁定(无缝道岔在设计锁定轨温±3°C范围内锁定)。

路基工程

1、路基工程数量

正线线路总长81.482km,正线路基长度10.640km,占正线长度的13.06%,其中区间路基长度7.130km,站场路基长度3.510km。

区间路基段面土石方共计197.8791×104m³,其中填方43.5272×10^4m³,挖方154.3519×10^4m³;支挡及加固防护、附属工程圬工16.8911×10^4m³;基地加固桩长合计23.0097×104m;岩溶处理钻孔注浆总延长11.4208×10^4m。

2、路基主要设计标准

(1)路基面形状

路基面形状均为三角形,由中心线向两侧设4%的横向排放水坡。曲线加宽时,路基面仍保持三角形。

(2)路基面宽度

新建速度目标值为250km/h区间直线路基面宽度按《高速铁路设计规范》(TB10621-2014)有诈轨道标准设计,同时考虑接触网立柱,声屏障基础设置。

直线地段路基面标准宽度表(m)

线别

轨道类型

路堤

路堑

线间距

新建正线

有诈轨道

13.4

13.4

4.6

桥涵工程

1、沿线桥涵分布和既有桥涵利用、加固及改建情况

项目新建桥梁56座,共计44477延长米

桥梁名称

中心里程

桥长(m)

跨越地表水体

情况

备注

1

岭弄双线大桥

D2K0+750

438.580

/

2

那桐双线特大桥

D2K2+005

2829.684

那渠河

无水中墩

3

板麦1号双线特大桥

D2K4+538

829.896

/

4

板麦2号双线特大桥

D2K6+252

796.664

/

5

岜板双线特大桥

D2K7+280

1205.102

/

6

那角双线特大桥

D2K9+264

2219.844

/

7

板崇河双线特大桥

D2K11+913

944.106

板崇河

无水中墩

8

古亭公路双线大桥

D2K12+595

207.680

/

9

民族新村双线大桥

D2K12+908

198.933

/

10

那亮1号双线大桥

D2K13+485

141.486

/

11

那亮2号双线大桥

D2K13+985

395.080

/

12

跨崇水高速双线特大桥

D2K15+322

1170.130

/

13

安农河双线特大桥

D1K15+478

476.180

安农河

无水中墩

14

亭亮双线大桥

D1K15+932

265.080

/

15

浦元双线中桥

D1K16+268

288.980

/

16

浦元1号双线大桥

D1K16+659

288.980

/

17

浦元2号双线大桥

D1K24+322

534.772

/

18

浦元双线特大桥

D1K18+775

1936.052

/

19

宁明东站五线大桥

D1K20+149

438.980

/

20

上红双线中桥

D1K21+084

108.780

/

21

上红双线大桥

D1K21+523

256.688

派滩河

无水中墩

22

天西双线特大桥

D1K22+933

1322.690

/

23

驮角1号双线中桥

D1K23+720

76.950

/

24

驮角2号双线中桥

D1K24+322

78.480

/

25

驮角双线大桥

D1K24+529

174.180

/

26

绿尾山双线特大桥

D1K25+133

935.780

/

27

木解水库双线大桥

D1K26+248

468.480

/

28

浦平双线特大桥

D1K27+135

984.080

/

29

亭乐双线特大桥

D1K28+304

616.380

/

30

立新双线特大桥

D1K32+649

568.180

/

31

陇禁双线特大桥

D1K34+418

2279.974

/

32

陇禁双线大桥

D1K36+082

468.880

/

33

上金左江双线特大桥

D1K42+108

468.880

左江

无水中墩

34

弄庙1号双线大桥

D1K42+915

223.980

/

35

弄庙2号双线大桥

D1K43+233

150.180

/

36

陇旺双线特大桥

D1K45+475

2472.869

/

37

甫茶双线特大桥

D1K46+675

795.489

/

38

那驮双线大桥

D1K47+492

337.963

/

39

龙州丽江双线特大桥

D1K50+033

2542.833

丽江

无水中墩

40

弄怀河双线特大桥

D1K53+565

2677.178

小湾河

无水中墩

41

渠皿双线特大桥

D1K57+420

4592.621

/

42

那弄双线大桥

D1K63+451

470.389

/

43

板其双线特大桥

D1K67+200

943.783

/

44

扣步双线特大桥

D1K71+559

584.523

/

45

香子南双线大桥

D1K72+298

175.624

/

46

那哮双线大桥

D1K76+998

288.987

/

47

那哮1号双线中桥

D1K77+190

76.880

/

48

那哮2号双线中桥

D1K77+369

76.913

/

49

那哮双线特大桥

D1K78+014

605.853

/

50

那全1号双线大桥

D1K78+506

141.738

/

51

那全2号双线大桥

D1K78+715

118.886

燕安水库支流

无水中墩

52

那全3号双线大桥

D1K79+038

372.955

/

53

那全4号双线大桥

D1K79+351

150.180

/

54

凭祥东站双线特大桥

D1K79+976

558.980

/

55

凭祥东站进站五线中桥

D1K80+510

111.180

/

56

凭祥东站出站八线大桥

D1K81+050

143.480

/

2、桥涵主要设计标准

(1)设计洪水频率

桥梁:1/100,涵洞:1/100。

技术复杂、修复困难或重要的大桥和特大桥检算洪水频率:1/300;

(2)设计活载

铁路:采用“ZK荷载”。

公路:按相应规范执行,上跨铁路的公路桥,其跨线及相邻桥跨结构采用相应标准设计荷载的1.3倍。

(3)桥梁建筑限界

①桥梁建筑限界:按《铁路技术管理规程》(高速铁路部分TG/01-2014)中的客运专线铁路建筑限界执行,并应考虑曲线上限界加宽值。

②(上跨铁路建筑物净空按1)中所述建筑限界及接触网专业要求(正常通过与非正常通过)控制,并考虑建筑物沉降及变形,净高的留富余量。

3、重点桥渡工程概述

(1)D1K42+108上金左江双线特大桥

本桥位于崇左市龙州县上金

183m,相对高差1~37m,山坡自然坡度--般12~43°,山坡覆土较薄,基岩零星出露,植被较发育。沟槽中地形起伏较小,地势平坦,多开垦为旱地和水田,部分开垦为鱼塘。桥址区交通条件不甚方便。

本桥在DIK42+108跨越左江,并跨越左江国家湿地公园,综合考虑本桥线路高程、地形、立交、水文、通航条件、地质情况,并结合上金地区旅游发展的规划,及湿地公园的环保要求,并对桥下通航孔布置及净空尺度的要求,进行桥式方案的确定及孔跨的布置,本次推荐方案采用主跨220m矮塔斜拉桥--跨过江方案,不在水中设墩。

左江属内河II级航道,本桥系水文及通航要求控制桥梁设计。桥址处设计流量Q1v100=11000m3/s,设计水位H1oo=123.196m,设计流速Vroo=2.00m/s,最高通航水位Hno-118.71m,测时水位H=108.7m.桥梁中心里程为:DIK42+108,推荐方案孔跨式样为26*32+2*24+14*32+(120+220+120)m斜拉桥+2*32+1*24+7*32m预应力混凝土箱梁,桥梁全长为2110.834m,桥梁范围为DIK40+522.506~D1K42+653.340。

测区地震动峰值加速度为0.05g,地震动反应谱特征周期0.3Ss。

主桥(110+220+110)m矮塔斜拉桥采用现浇法施工桥墩墩身、顶帽,并利用墩顶托架,在墩顶立模施工墩顶临时固结措施和箱梁0号段,箱梁0号段施工完成后,即可在桥面搭设支架进行桥塔的施工。箱梁T构梁段施工采用悬臂灌注法施工,利用挂篮分节段逐步完成。合拢顺序为先合拢中跨再合拢边跨。有斜拉索的梁段,需完成纵向预应力钢绞线的张拉后,方可进行斜拉索的张拉锚固。

(2)D1K50+033龙州丽江双线特大桥本桥位于崇左市龙州县大湾乡附近,测区属溶蚀准平原地貌,绝对高程108~144m,相对高差最大达36m,山坡自然坡度-般5~20°,山坡覆土较薄,基岩出露,植被较发育。沟槽中地形起伏较小,地势平坦,多开垦为旱地。桥址区交通条件一般。

丽江属规划内河[I级航道,本桥系水文及通航要求控制桥梁设计。桥址处设计流量Qvnoo-9520m2/s,设计水位Hvnoo=125.781m,设计流速Vrnoo==2.27m/s,通航水位H/no=121.640m。桥梁中心里程为:D1K50+033,孔跨式样为18*32+1x24+4*32+(83+156+83)m连续梁+1x24+44*32m预应力混凝土箱梁,桥梁全长为2542.833m,桥梁范围为D1K49+121.559~D1K51+664.392本桥采用矩形空心桥台,桥墩采用圆端形桥墩,钻孔桩基础。

测区地震动峰值加速度为0.05g,地震动反应谱特征周期0.35s。

连续梁采用轻型挂篮分段悬臂灌注施工简支箱梁采用制梁场预制,运架施工。

隧道工程

1、沿线隧道分布概况

全线新建双线隧道共24座26.373km,占线路总长度的32.37%,最长隧道为香子南隧道,长4410.508m。新建隧道分布如下表所示。

序号

隧道名称

起点里程

终点里程

长度(m)

1

板麦隧道

D2K3+940.861

D2K4+123.34

182.479

2

岜板隧道

D2K6+650.175

D2K6+914.827

264.652

3

那角隧道

D2K8+119.929

D2K8+269.31

149.381

4

那桑隧道

D2K10+580

D2K11+366.998

786.998

5

新村隧道

D2K13+580

D2K13+799.81

219.81

6

那亮一号隧道

D1K15+613.59

D1K15+811.41

197.82

7

那亮二号隧道

D1K16+076.49

D1K16+229.96

153.47

8

那亮三号隧道

D1K16+306.04

D1K16+490.31

184.27

9

天西隧道

D1K21+920

D1K22+230

310

10

亭亮隧道

D1K29+100

D1K32+364.91

3264.91

11

立新隧道

D1K33+100

D1K33+314.443

214.443

12

陇禁隧道

D1K35+594.785

D1K35+855

260.215

13

花山隧道

D1K36+316.64

D1K40+522.506

4205.866

14

弄庙一号隧道

D1K42+653.34

D1K42+827.91

174.57

15

弄庙二号隧道

D1K43+051.89

D1K43+170.26

118.37

16

陇旺隧道

D1K43+320.44

D1K43+690

369.56

17

那驮一号隧道

D1K47+072.749

D1K47+323.019

250.27

18

那驮二号隧道

D1K47+680

D1K49+121.559

1441.559

19

那赖隧道

D1K61+352.457

D1K63+215.205

1862.748

20

那弄隧道

D1K63+720

D1K66+703.387

2983.387

21

板其隧道

D1K67+647.17

D1K71+442.934

3795.764

22

香子南隧道

D1K72+385.595

D1K76+796.103

4410.508

23

那全一号隧道

D1K78+108.29

D1K78+435.131

326.841

24

那全二号隧道

D1K79+438.44

D1K79+684.36

245.92

2、隧道主要设计标准

正线设计速度目标值为250km/h,线间距为4.6m,建筑限界及衬砌内轮廓采用“隧道(2008)0201”图,隧道内轨顶面以上净空面积为92m²。

供电与电力

1、牵引供电

(1)牵引网供电方式

采用带回流线的直接供电方式。

(2)外部电源情况及对牵引变电所的供电方案

外部电源条件:

本线由广西电网供电

外部电源对牵引变电所的供电方案:

为了提高外部电源对牵引变电所供电供电的可靠性,本次研究各新建牵引变电所的外部电源推荐由临近的220kV变电站引入两回独立可靠的220kV线路供电,两路电源互为热备用;增容改造的南崇线在建崇左南牵引变电所维持原设计外部电源供电方案不变。初步拟定的外部电源对牵引变电所的方案如下表:

全线牵引变电所特性一览表

序号

中心里程

牵引变电所名称

供电方案

1

DK119+000

崇左南牵引变电所

维持原设计外部电源供电方案不变

2

D1K45+300

D1K45+300

牵引变电所

拟由源江220kV变电站引入2回独立可靠的

220kV电源供电

3

D1K81+120

凭祥东牵引变电所

拟由谊祥220kV变电站引入2回独立可靠的

220kV电源供电

(3)牵引变电所、区分所及牵引变压器类型和容量

牵引变电所的分布:

新建D1K45+300、凭祥东共2座牵引变电所,增容改造南崇线在建崇左南牵引变电所;新建D1K22+000、D1K63+400共2座分区所。

牵引变压器类型:

新建D1K45+300牵引变电所采用三相Vv接线牵引变压器,新建凭祥牵引变电所采用单向接线变压器,预留改造三相Vv条件。增容改造站建崇左南牵引变电所,牵引变压器由单向接线改为三相Vv接线。

牵引变压器容量:

牵引变压器安装容量详见下表:

牵引变电所特性一览表

牵引变电所名

进线电压等级

原设计牵引变压器安装容

量(MVA)

牵引变压器安装容

量(MVA)

1

崇左南变电所

维持原设计的

220kV不变

2×12.5

2×(20+31.5)

2

D1K45+300

220kV

-

2×(31.5+31.5)

3

凭祥东变电所

220kV

-

2×31.5

(4)既有牵引供电设施的利用和改建概况

增容改造南崇线拟建的崇左南牵引变电所,南崇铁路、崇左南站以及崇左南牵引变电所目前处于施工中,未投入运营。崇左南牵引牵引变压器由原设计的单向接线改为三相Vv接线,安装容量由2×12.5MVA增容至2×(20+31.5)MVA,增加220kV侧相应设备、导线;新增2回馈线,为本线正线供电,以上工程和南崇段同步实施。

给水排水

1、给水站设置

本段设计范围内有凭祥东站1个给水站。

2、生活供水站、点数量

本段设计范围内设有宁明东站及龙州站2个生活供水站;设有D1K45+300一个区间牵引变电所供水点,设有2个区间警务区供水点。

3、旅客列车卸污站设置

本段设计范围内凭祥东站为旅客列车卸污站,设置2台移动卸污车,采用移动式卸污。

4、水源

(1)宁明东站:水源采用自建地下深井水源。

(2)龙州站及凭祥东站:采用市政自来水为水源。

(3)区间生活供水点:有条件接地方自来水的点尽量接地方自来水,没有条件的供水点自建地下深井水源。

5、污水处理、排放方案

宁明东站:生活污水采用MBR污水处理工艺,处理后优先回用于绿化综合利用,不能回用的外排;条件成熟后排入市政污水管网。

龙州站:生活污水采用MBR污水处理工艺,处理后优先回用于绿化综合利用,不能回用的外排;条件成熟后排入市政污水管网。

凭祥东站:动车集便污水设置厌氧池处理;生活污水采用MBR污水处理工艺,回用于绿化综合利用;条件成熟后排入市政污水管网。

序号

车站

中心里程

本工

程内

新增

污水

性质

污水排

放量

(m³/d)

污水处理

设备

周边污水

管网建设

情况

排放标准

备注

1

崇左

南站

DK119+000

利用

既有

生活

污水

70

SBR污水

处理系统

周边市政

污水管网

未建成

《城镇污水处

理厂污染物排

放标准》

(GB18918-

2002)一级B

排放标准

建设

中,

未投

入运

2

宁明

东站

D1K20+260

新建

生活

污水

14

Q=20m³/d

MBR污水处理备1

周边市政

污水网

未建成

GB/T18920-

2020《城市污

水再生利用

城市杂用水水

质》

3

龙州

D1K55+210

新建

生活

污水

57

Q=60m³/d

MBR污水处理备1

周边市政

污水网

未建成

4

凭祥

东站

D1K80+790

新建

生活

污水

93

Q=100m³/d

MBR污水处理备1

周边市政

污水网

未建成

本项目在龙州站设1处综合维修工区,综合维修工区负责全线工务、通信、信号、牵引供电、电力、给排水等设备的状态检测、保养,以保养、超限调整为主。综合维修车间及工区内本身不进行设备维修作业,不产生生产废水。

消防设施

崇左南站消防给水系统纳入在建南崇铁路实施。

龙州站:消防用水采用临时高压消防给水系统,按相关消防规范设置消防管网及消防设施。

宁明东站:消防用水采用临时高压消防给水系统,按相关消防规范设置消防管网及消防设施。

凭祥东站:消防用水采用临时高压消防给水系统,按相关消防规范设置消防管网及消防设施。

征地拆迁

本项目共占用土地373.90hm²,其中永久用地270.73hm²,临时用地103.17hm²。本工程共拆迁房屋建筑面积46651㎡,均为工程拆迁,不涉及环保拆迁,未设置安置区。

建设工期

全线建设期总工期为42个月(3.5年)。

总体施工工期关键路线:施工准备期3个月+上金左江特大桥28个月+后继箱梁架设2个月+后继铺轨3个月+四电工程3个月+联调联试及试运营3个月=42个月。

意义和必要性

新建崇左至凭祥铁路是《广西铁路建设“十三五”规划修编》、《广西壮族自治区城际铁路网规划》中规划的南宁经崇左至凭祥城际铁路中“崇左-凭祥”段。本项目的建设是推动“一带一路”建设,构建面向东盟的国际大通道的需要,项目的建设带动了龙州县、宁明县和凭祥市经济发展,完善区域路网布局,提高了广西壮族自治区铁路运输的质量,项目的建设巩固好友邦交,确保国防安全,促进崇左市资源开发,加快沿线经济发展,推动兴边富民,推进沿线革命老区旅游产业发展,做强做大红色旅游产业。

设计过程

2020年5月,中铁二院工程集团有限责任公司完成了《新建崇左至凭祥铁路可行性研究(送审稿)》。

2020年7月,广西壮族自治区发展和改革委员会以《广西壮族自治区发展改革委员会关于新建崇左至凭祥铁路项目核准的批复》(桂发改交通[2020]742号)文批复了本项目。

2020年8月,中铁二院工程集团有限责任公司完成了初步设计文件。

中标公示

CPZQ1标,由中铁四局集团有限公司承建。投标报价(元):1872447646.00

CPZQ2标,由中铁四局集团有限公司承建(本标段负责全线铺轨)。投标报价(元):1971351718.00

CPZQ3标,由中铁上海工程局集团有限公司承建。投标报价(元):1690459524.00

CPZQ4标,由中铁一局集团有限公司承建。投标报价(元):1762089002.00

项目进展

2019年12月20日,受广西壮族自治区交通运输厅委托,崇左至凭祥城际铁路预可、可行性研究报告编制发布公开招标公告。

2020年5月15日,根据广西壮族自治区政府官网崇左至凭祥城际铁路建设进入实施阶段。

2020年7月16日,崇凭铁路项目获核准批复,年内可实现开工建设。

2020年9月18日,崇左市交通运输局组织召开龙州丽江、上金左江双线特大桥航评报告审查会。

2020年9月28日,广西自主投资建设的第三条高速铁路崇左至凭祥城际铁路开工

2020年12月5日,崇凭铁路中标结果,先期段施工CPXQ由中铁上海工程局集团管理施工。

2020年12月14日,新建崇左至凭祥铁路环境影响评价第二次公示。

2021年2月25日,中铁上海局崇凭铁路先期开工段首桩开钻。

2021年3月26日,崇凭铁路先期开工段那赖隧道开始施工。

2021年4月9日,新建崇左至凭祥铁路初步设计批复!将于上半年全面开工建设。

2021年9月14日,崇凭铁路二标花山隧道横洞正式施工。

2021年10月21日,崇凭铁路2标项目首根桩基正式开钻。

2021年10月25日,中铁四局崇凭铁路2标亭亮隧道正式开工进洞,标志着崇凭铁路2标隧道主体工程建设正式拉开帷幕。

2021年11月12日,由中铁一局承建的香子南隧道正式进洞施工。

2021年12月,崇凭铁路全长4.59公里的渠皿双线特大桥桩基已经完成总工程量的70%以上,全长1.84公里的那赖隧道完成泄水洞开挖596米,正洞开挖328米,施工超计划进度。
