安徽绩溪高空风能发电新技术示范项目,是指由中国能源建设股份有限公司中电工程、中路股份有限公司共同建设,中国能源建设集团安徽省电力设计院有限公司总承包,中国能源建设集团江苏省电力建设第一工程有限公司承建的项目。该项目总装机容量2×2.4兆瓦,能够利用500米至3000米的高空风能进行发电。

本页面主要目录有关于安徽绩溪高空风能发电新技术示范项目的:项目背景、项目介绍、项目进程等介绍

承建单位

中国能源建设集团江苏省电力建设第一工程有限公司

承包单位

中国能源建设集团安徽省电力设计院有限公司

建设单位

中国能源建设股份有限公司中电工程、中路股份有限公司

简介

2017年8月,绩溪中路获安徽省发展和改革委员会能源局批复,同意其在安徽省宣城市绩溪县建设绩溪中路高空风能发电项目。2022年1月,安徽绩溪高空风能发电示范项目正式开工。2024年1月7日,安徽绩溪高空风能发电新技术示范项目成功发电,成为中国首个可并网的兆瓦级高空风能发电示范项目。

项目背景

高空风能是一种储量丰裕、分布广泛的可再生清洁能源。相较于海上和陆上风能,高空风能具有功率密度大、风向平稳等优势,开发利用潜力巨大。作为充分利用高空风能资源的创新型技术,高空风能发电采用独有的设备组合,完成对高空风能的捕获吸收,并将捕获的风能转换成机械能,带动发电机组旋转,实现持续稳定发电。按照风能捕获与能量转化方式的不同,高空发电技术可分为空基高空风力发电和陆基高空风力发电两种技术路线。

项目介绍

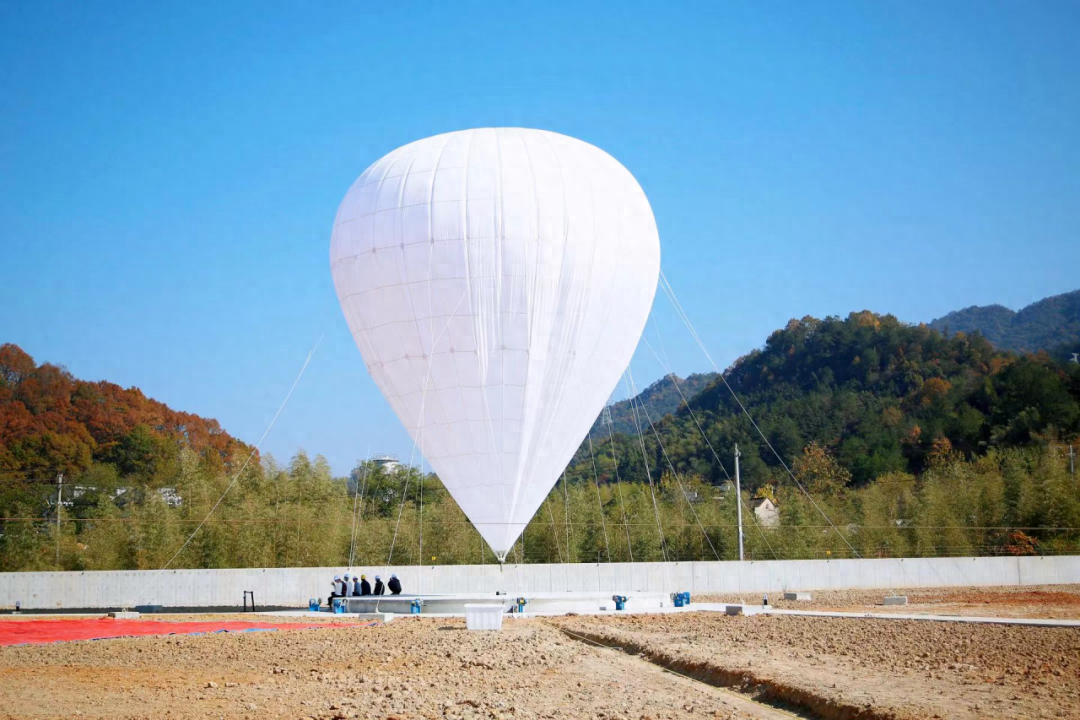

高空风能发电新技术示范项目采用伞梯组合型陆基高空风能发电技术路线。与低空风电的“塔筒+机舱+叶片”的“大风车”模式不同,伞梯高空风能发电是把飞行器系在缆绳上,将其放飞到高空,飞行器在风力作用下带动缆绳往复牵引,地面发电机转盘旋转产生电能。伞梯高空风能发电系统中的伞组通过氦气球提供初始升力上升到一定高度后,打开做功伞,在500米以上高空采集捕获风能。在此过程中,主缆绳受到巨大拉力,带动地面卷扬机、齿轮箱转动,将风能转化为机械能。最后,地面发电设备将机械能转化为电能实现发电。

项目进程

2017年8月,中路股份有限公司发布公告,其下属子公司绩溪中路收到安徽省发展和改革委员会能源局的批复,同意绩溪中路在安徽省宣城市绩溪县建设绩溪中路高空风能发电项目,同意按装机容量100MW一次规划、分期实施。在自身资金不足的情况下,中路股份有限公司决定分步实施高空风能发电项目,项目1期规划装机容量10MW。

2020年2月17日,中路股份有限公司对外披露绩溪高空风能发电项目资金缺口较大,工程进度未如期进展。

2021年5月14日,中路股份有限公司与中国能源建设股份有限公司签署了合作协议,协议的签署能推进绩溪100MW高空风能发电站示范项目的建成落地。

2022年1月,安徽绩溪高空风能发电示范项目正式开工。

2023年4月,安徽绩溪高空风能发电项目基本具备投产条件。同年,安徽绩溪高空风能发电示范项目完成工程建设。

2024年1月7日,安徽绩溪高空风能发电新技术示范项目成功发电,成为中国首个可并网的兆瓦级高空风能发电示范项目。
