2024年1月11日,道孚抽水蓄能电站正式开工建设。
项目介绍
项目概况
道孚抽水蓄能电站作为“十四五”重点实施项目,纳入国家《抽水蓄能中长期发展规划(2021-2035 年)》,由中国电建所属成都院规划论证和勘测设计,北京院承担全过程工程咨询管理,工程总投资143.54亿元,筹建期12个月,施工总工期预计74个月。

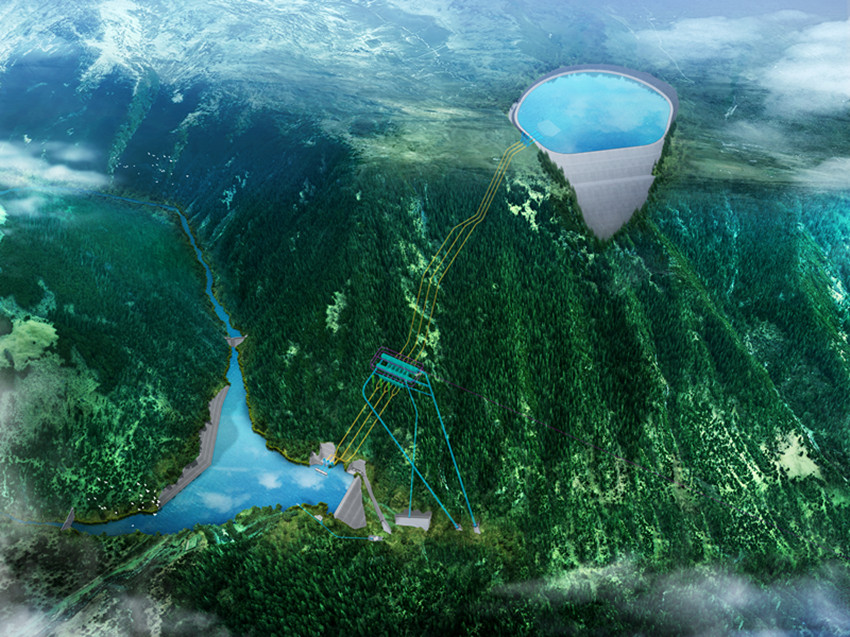

道孚抽水蓄能电站项目位于四川省甘孜州道孚县色卡乡,场址海拔4300米,是全球海拔最高的大型抽水蓄能电站,也是雅砻江流域水风光一体化基地的标志性项目。项目选址距离成都市直线距离262公里,距离在建的甘孜特高压变电站77公里,接入送出条件好,可通过川渝1000kV特高压通道送电至成都负荷中心。

项目最大水头760.7米,是我国运行水头第二高的抽水蓄能电站 。电站初拟装机容量210万千瓦,主要建筑物由上水库、下水库、输水系统、地下厂房和开关站等组成,距高比2.92。道孚电站一天可存储电量1260万千瓦时,可满足200万户四川家庭一天的用电需求。
道孚电站具有高寒、高海拔、超高水头复杂建设条件以及高转速、高电压、大容量发电机组复杂建造难度等特点。高海拔地区大型抽水蓄能项目建设缺少可供借鉴和参考的经验,道孚工程设计建造及电气设备制造极具探索性和挑战性,技术难度为世界之最。为创新攻克道孚工程建设技术难题,成都院开展了一系列的研究论证工作,积极开展高海拔、高水头、大容量相关机电设备技术研发和论证,取得众多突破性成果,将极大推动我国抽水蓄能电站重大装备的设计制造创新发展。

建设单位
道孚抽水蓄能电站的建设单位为雅砻江流域水电开发有限公司(统一社会信用代码:91510000201870221H)。
项目进展
2023年5月15日,道孚抽水蓄能电站可研阶段《枢纽布置格局比选专题报告》《正常蓄水位选择专题报告》和《施工总布置规划专题报告》“三大专题”通过专家审查。
2023年8月22日,道孚抽水蓄能电站项目通过四川省自然资源厅审核,项目符合国土空间用途管制要求,核发《中华人民共和国建设项目用地预审与选址意见书》。
2023年11月9日,道孚抽水蓄能电站环境影响报告书取得四川省生态环境厅环评批复。
2023年11月22日,道孚抽水蓄能电站项目获得四川省发展和改革委员会核准。
2024年1月11日,道孚抽水蓄能电站正式开工建设。

项目意义
项目建设期间,可拉动四川省GDP新增200亿元。项目建成后,将以500千伏电压等级接入四川主网消纳,项目主要服务于四川电网,承担调峰、填谷、储能、调频、调相、紧急事故备用和促进新能源开发利用等任务,电站投产运行后,每年纳税约1.4亿元。同时,项目建设将推进交通、电力等基础设施建设,通过多种途径拉动就业,提高居民收入,助力特色产业发展和乡村振兴。对四川建设清洁能源示范省、提升电力保供和优化电源结构,推动民族地区能源建设和经济社会发展意义重大。
