玻璃温室建造之前打地基应该注意什么?
玻璃温室建造之前打地基应该注意什么?
-
对于玻璃温室建设而言,整体分为两部分基建部分和温室结构部分,而这个主要是想了解玻璃的基建部分。玻璃温室一般常规的设计:骨架设计寿命20年、基础设计年限50年,估计各位网友看到这个也会非常奇怪。因为玻璃温室属于临时建设,按照现行的标准,它结构骨架设计寿命只能是20年,而基础的设计采用民用建筑结构标准,它的设计年限就是50年。两者遵循的设计标准不同。

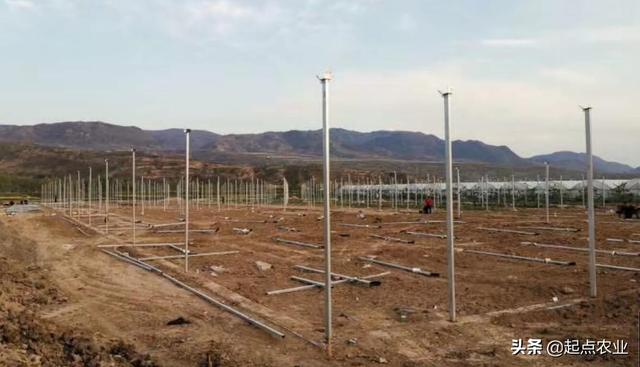

▲ 玻璃温室立柱与基础连接
玻璃温室基础建设之前第一步:地勘
在关于“地勘”这个词而言,各位网友应该觉得比较困惑。因为各位网友都知道在建设高楼大厦的时候会有专业的地勘公司进行这个地勘报告,而对于温室建设而言决定没有必要。对于这样的想法是错误的,但实际建设当中也确实做地勘的情况比较少。对于温室建设地勘的意义注意是在于土壤下层是否有冻土层或浅水层,一般温室基础的建设的深度不会超过1.5米的。比如在西北地区,在哪里的冻土层比较厉害,基本需要下挖到冻土层一下,才可以保证基础的稳定性。地勘的报告也是决定地基的下挖深度,对于特殊地区非常有必要的。
玻璃温室基础放线、开槽
对于玻璃温室基础的放线分为两种形式,主要是针对的条形基础和独立基础。而这个条形基础就是玻璃温室的四周,独立基础就是玻璃温室中间的立柱。

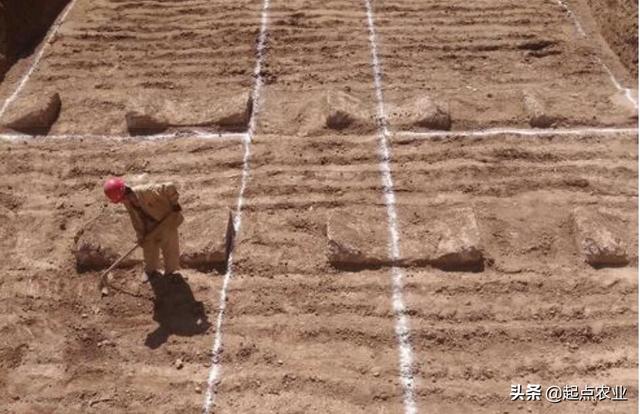

▲ 温室基础防线
①放线
而放线这个词听着非常大气,但在实际中就是采用白灰在建设的空地上撒成线型的白道就性了。因为这个这个防线的要求精度并不很高,对于它的误差也是比较大的。注意是把温室基础的整体的部位给画出就可以了。对于防线的最基本要求就是横平竖直这点要求,不要给画的歪斜的,要保证符合图纸上画的形状和尺寸要求。

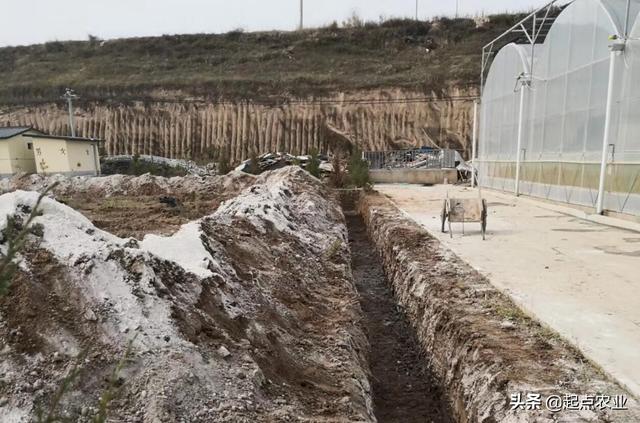

▲ 温室基础开槽
②开槽
对于开槽就比较简单了,也就是按照防线的位置进行挖掘就行了。现在基本都是采用挖掘机进行整体的挖掘,速度已经非常快。对于开槽的深度安装设计图纸的要求就可以了,在挖掘机进行整体挖掘后,需要人工简单的进行修复一下基本就可以满足施工的要求了。条形基础相对容易挖掘一些,对于独立基础的槽相对麻烦一点,不过还是采用挖掘机进行的,只不过坑比较大,需要后期进行填埋。
玻璃温室基础基本施工情况
对于基础开槽后,就需要给基础做垫层,一般先采用的是三合土进行基础底部进行垫层处理,这个三合土垫层厚度基本在20公分左右,接下就是水泥垫层大概也是在20公分,在水泥垫层上就垒砖,大概在80公分公分左右。对于后边的就是条形基础的预制模板和水泥浇筑。

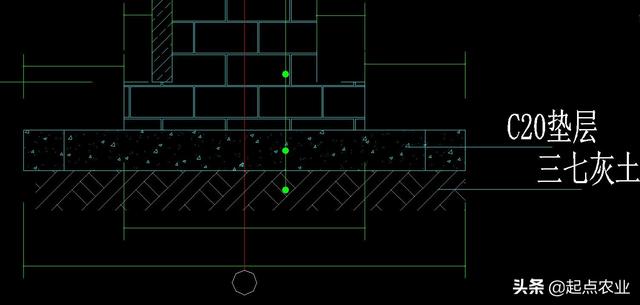

▲ 垫层
①垫层的基本要求
对于这个基础的垫层基本分为两种形式,而且这两种形式都是需要在用玻璃温室的基础上的。三合土垫层虽然简单,但非常实用,主要就是注意三合土的比例,然后夯实就可以,相对比较简单。然后在三合土垫层上进行一个C20水泥的垫层,它的承重性更强。因为在这个上面会有进行垒砖,也是基础的一种形式,一般为37墙体。

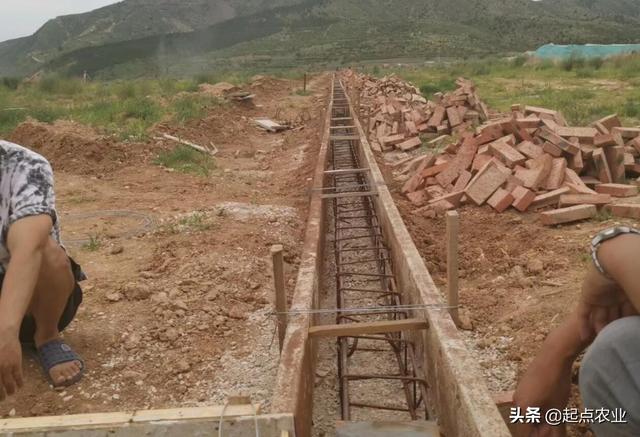

▲ 预制模板
②模板与水泥浇筑
在这里进行的模板制作要求就比较高了,因为模板内地的水泥浇筑就是玻璃温室的设计的基础尺寸。如果这个模板制作的有问题,就会严重的影响到玻璃温室骨架的安装情况。对于模板的制作的要求就非常严格,还有就是在水泥浇筑时候的预埋件位置就更重要了。因为预埋件是连接玻璃温室骨架还起到承重的作用。
总结:对于玻璃温室基础施工的整个过程都是需要注意的,因为每一个环节出现问题都会导致整体基础的不安全性。尤其是地勘就是决定温室基础的设计,包含基础深度、基础的跨度等问题,这个基础的设计确定好,对于施工而言就必须安装图纸的设计要求进行施工,误差也是要在设计的合理范围内,不然就需要进行返工重建,这是对于温室基础基本的负责。
