内墙抹灰细部怎么控制?

回复

共3条回复 我来回复
  • 建筑小贴士
    建筑小贴士
    这个人很懒,什么都没有留下~
    评论

    一、施工流程

    基层处理→浇水湿润→抹灰饼→墙面充筋→分层抹灰→设置分格缝→保护成品。


    二、基层处理

    (1)基层清理:基体或基层的质量是影响建筑装饰装修工程质量的一个重要因素。抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润温。

    (2) 细部处理: 室内墙面、柱面和门洞口的阳角做法应符合设计要求。设计无要求时,应采用 1: 2 水泥砂浆做暗护角,其高度不应低于 2m ,每侧宽度不应小于 50mm

    三、浇水湿润

    一般在抹灰前一天,用水管或喷壶顺墙自上而下浇水湿润。不同的墙体,不同的环境 需要不同的浇水量。浇水要分次进行,最终以墙体既湿润又不泌水为宜。

    四、吊垂直、套方、找规矩、做灰饼

    根据设计图纸要求的抹灰质量以及基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,抹灰饼确定抹灰厚度。操作时应先抹上灰饼,再抹下灰饼。抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。

    灰饼宜用 : 水泥砂浆抹成 50mm 见方形状。 房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后 在距墙阴角 100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角 处两墙的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。

    五、 墙面充筋

    当灰饼砂浆达到七八成干时,即可用与抹灰层相同的砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为 50mm 。两筋间距不大于1. 5mo 当墙面高度小于 3.5m 时宜做立筋,大于 3.5m 时宜做横筋,做横向冲筋时灰饼的间距不宜大于2米。

    六、 分层抹灰

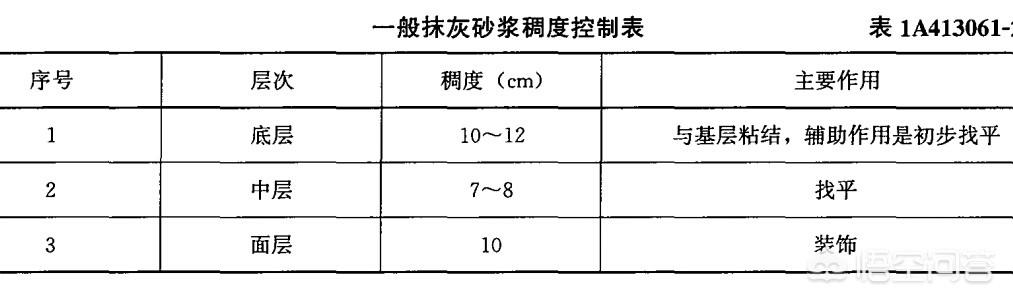

    大面积抹灰前应设置标筋。抹灰工程应分层进行,通常抹灰构造分为底层、中层及面 层,具体技术要求参照表 :


    其中,水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。

    用水泥砂浆和水泥混合砂浆抹灰时,应待前一抹灰层凝结后方可抹后一层;用石灰砂 浆抹灰时,应待前一抹灰层七八成干后方可抹后一层。

    底层的抹灰层强度不得低于面层的抹灰层强度。水泥砂浆拌好后,应在初凝前用完,凡结硬砂浆不得继续使用。 抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无 爆灰和裂缝。

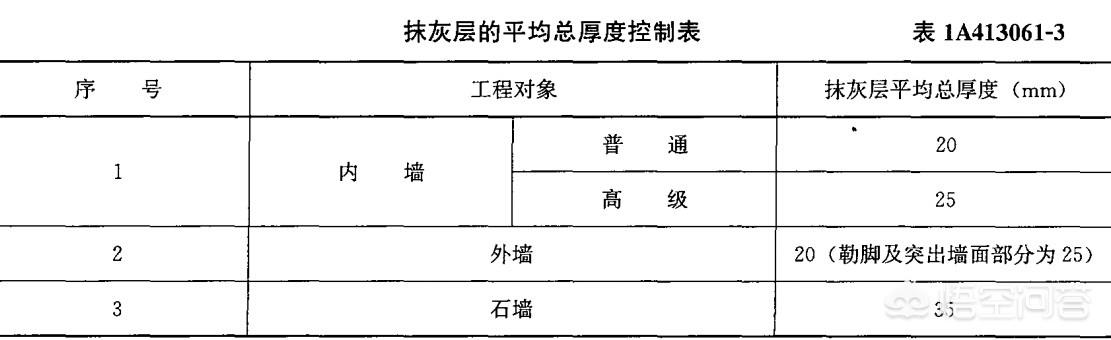

    抹灰层的平均总厚度应符合设计要求。通常抹灰构造各层厚度宜为 5~7mm ,抹石灰砂浆和水泥混合砂浆时宜为 7~9mm 。当设计无要求时,抹灰层的平均总厚度不应大于如下图所示:


    七、设置分格缝

    抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。 有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低, 滴水槽的宽度和深度均不应小于 10mm。

    八、保护成品

    各种砂浆抹灰层,在凝结前应防止快干、水冲、撞击、振动和受冻,在凝结后应采取措施防止沾污和损坏。水泥砂浆抹灰层应在湿润条件下养护,一般应在抹灰 24h 后进行养护。

    2018-03-31 11:39:22 0条评论
  • 搬砖的浪子
    搬砖的浪子
    这个人很懒,什么都没有留下~
    评论

    一、施工准备

    (一)作业条件

    1、抹灰部位的主体结构分布工程均经过相关单位验收合格;门窗框及需要预埋和管线已经安装完毕,并经检查验收合格。

    2、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,铺好脚手板,防止落灰在地面,造成浪费。

    3、将混凝土墙等表面凸出部位凿平,对蜂蜜、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层找平,大外漏钢筋头和铅丝头等清除掉。

    4、对于砖墙、应在抹灰前一天浇水湿润。对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。

    (二)材料要求 1、水泥:42.5级普通硅酸盐水泥。 2、砂:中砂,平均粒径为0.35~5.

    (三)施工机具 砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、阴(阳)角抹子、塑料抹子、大扛、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、粉线包、小白线、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。

    二、质量要求 质量要求符合《建筑装饰修工程施工质量验收规范》(GB50210-2001)的规定。

    三、工艺流程 基层处理——吊直、套方、找规矩、贴灰饼——墙面冲筋——做护角——抹水泥窗台板——抹底灰——抹中层灰——抹水泥砂浆罩面灰——抹墙面罩面灰——养护

    四、操作工艺

    1、基层处理:吊直、套方、墙面冲筋,抹底层灰和中层灰,在砂浆凝固前,表面用钢抹子没隔一定距离交叉画出斜线。

    2、抹水泥砂浆面层:中层抹灰后第二天,用1:2.5水泥砂浆抹面层,厚度5~8mm。操作前先将墙面湿润,然后用砂浆薄刮一遍使用与其中层灰粘牢,紧跟着抹第二遍,达到要求厚度,用压尺刮平直待其收身后,用灰钥匙压光。为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不能过大,控制好水灰比。

    3、大面积外墙抹灰施工,在施工前必须先吊线,四个大角及长度大于6m的大墙面,高低不平处先剃凿,同时水平方向也要挂通线,在每一层楼面进行分缝,防止外墙面抹灰的收缩裂缝。在抹灰时,用力要轻重一致,用抹子先圆弧型抹,然后上下抽拉,要求方向一致,这样不易留下抹汶。

    五、应注意的质量问题

    1、粘结不牢、空鼓、裂缝:由于砂浆在强度增长、硬长过程、自身产生不均匀的收缩应力,形成干缩裂缝。改进措施,可采用喷洒防裂剂,增加凝结作用。

    2、抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,讲抹灰层坠裂。抹灰层的厚度应通过冲筋进行控制,保持15~20mm为宜,操作时应分层、间歇抹灰、每遍厚度宜为7~8mm、应在第一遍灰终凝后再抹第二遍,切记一次成活。


    2018-03-31 18:00:22 0条评论
  • 梦幻天问
    梦幻天问
    这个人很懒,什么都没有留下~
    评论

    1、堵洞。

    2、厚度。根据交房标准确定开间、进深,反推抹灰厚度

    3、放线。12线贴墙仪

    3、打耙。间距<1500

    4、封槽。细石砼,微凹2mm,粘结剂补平,线盒平灰饼,砂浆填实切成八字角

    5、修补高低差。水泥砂浆

    6、挂网、锚固。D≥0.9镀锌钢丝网,宽≥150;不同材料交界、线槽

    7、吸水饱和,机械甩浆。≥80%,淋水养护2天 8、抹灰。两遍7+10,砼基面两遍间隔≥12h,喷雾2周,≥35加钢丝网

    9、实测实量。门洞内墙厚度极差、垂直、平整、阴阳角方正、开间、进深

    10、不同基体(含各类线槽)镀锌钢丝网规格为10×10×0.7mm,基体搭接≥300mm

    11、管线埋设深度需符合要求

    12、底层:初步找平;中层:表面平整;面层起装饰作用。一次抹灰不易压实,自重大

    13、阳角用1:2水泥砂浆做暗护角,高度≥2m,宽度≥50 12

    抹灰控制

    1、控实测空鼓。成品预拌砂浆+人工抹灰

    2、控制开裂。降低灰砂比、及时抹面压光、禁止落地灰、2周喷雾养护

    3、空鼓开裂修补。机械扩大切割+全抗裂砂浆 4、细砂强度不够,粗砂容易开裂,宜用中砂。河北中粗砂,含泥、含渣严重

    5、抹灰门边厚度偏差为(0,+4),飘窗安装、侧面抹灰打巴均以内侧大面墙为参考

    6、1:2是灰砂比,水泥不变,砂用得越少标号越高 水泥砂浆?

    7、砌筑后大约七天后抹灰,考虑使用砂浆基层界面剂

    8、砂浆。新拌砂浆勿超过施工开放时间或受到污染,不能存在较粗骨料或异物
